Liberecký tunel






Jedna fotka, čelem vzad, a druhá fotka.
Provizorní přeložka tramvajové tratě
nad budovaným libereckým tunelem 17.1.1993 objektivem Jirky Holečka. Při
změně teplot jsou na dnešním parkovišti koleje pod asfaltem stále
patrné.
(Text a foto Boveraclub)






Liberecký tunel
Autor: Ing. Karel Kout

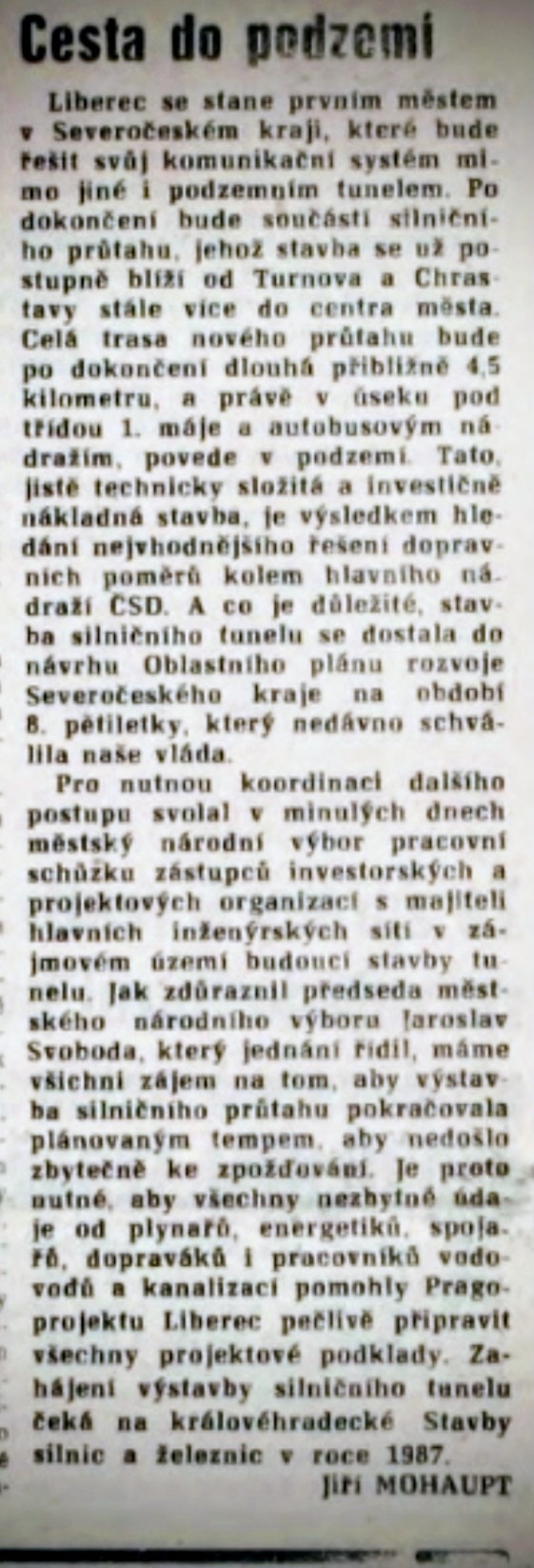

1977
Ve starší literatuře se psalo, že s tunelem pod ulicí 1. Máje se přemýšlelo od roku 1958, případně od 60. let. Není to pravda. Byl to zcela originální nápad Karla Kouta z městského urbanistického střediska Liberec, který prezentoval ve studii v roce 1977. Byl to také on, kdo z průtahu "vytvořil" hlavní průtahovou magistrálu, tedy to čemu se dnes říká lidově v Liberci "dálnice".
(autor příspěvku Ivan Rous)

Stavba silničního tunelu









Rekonstrukce 2025 (zdroj: Ředitelství silnic a dálnic)




Liberecký tunel a mosty přes Košickou a Švermovu projdou kompletní rekonstrukcí
V polovině února 2025 zahájí Ředitelství silnic a dálnic ČR (ŘSD) kompletní rekonstrukci Libereckého tunelu na hlavním tahu napříč Libercem na silnici I/35. ŘSD práce spojí s opravou mostů přes Košickou ulici u Babylonu (ev. č. 35-020..1 a 35-020..2) a Švermovu ulici (ev. č. 35-018..1 a 35-018..2). Stránku aktualizujeme.
Liberecký tunel s celkovou délkou 260 metrů, který se skládá ze dvou tubusů, každý se dvěma jízdními pruhy, je ve vlastnictví státu a byl dokončen v roce 1993. Od té doby v něm neproběhla významná rekonstrukce. Z diagnostických průzkumů Kloknerova ústavu ČVUT vzešla potřeba kompletní rekonstrukce. Most přes Košickou ulici je z roku 1990, most přes Švermovu ulici z roku 1992. Ani na těchto mostech neproběhla doposud žádná významná oprava. Zhotovitelem všech tří zakázek je společnost EUROVIA CZ a. s. za zhruba 246 mil. Kč bez DPH.
V tunelu dojde například k obnově asfaltových vozovek, zádržného systému, dopravního značení či k výměně technologie zásobování elektrickou energií. Mimo jiné budou zřízeny odlučovače ropných látek a technologie telematiky a kamerového systému.
Rekonstrukce tunelu bude probíhat po polovinách za částečné uzavírky. Dojde tedy k uzavření jednoho jízdního pásu a auta budou tunelem projíždět jedním jízdním pruhem v každém směru (režim 1+1). Oprava mostů bude prováděna také po polovinách. Stavební práce jsou naplánované s omezením provozu do konce roku 2025.
Během přípravy rekonstrukce byl zjištěn havarijní stav osvětlení obou tubusů tunelu. Osvětlení tubusu ve směru na Prahu bude nutné opravit ještě před zahájením samotné rekonstrukce tunelu, kdy bude doprava v I. etapě převedena v režimu 1+1 právě do tohoto tubusu. Oprava osvětlení v době režimu 1+1 by byla velmi komplikovaná, a to i s ohledem na termín ukončení celé stavby do konce roku 2025. Oprava osvětlení tedy proběhne v rámci 0. etapy od 15. 2. 2025.
"Děláme prakticky všechno nejdůležitější najednou, abychom pro Liberec způsobili jen jednu komplikovanou stavební sezonu. Stavbu jsme zasmluvnili za zhruba čtvrt miliardy korun a trvat bude do konce letošní stavební sezony," říká mluvčí ŘSD Jan Rýdl.
Pro více informací sledujte webové stránky ŘSD.
HARMONOGRAM PRACÍ:
Uzavírka pravé části tunelu ve směru na Prahu - (Etapa 0): 15.02.2025 – 01.03.2025. Doprava bude převedena před tunelem do protisměrného jízdního pásu ve směru na Děčín.
Uzavírka pravé části tunelu ve směru na Děčín, uzavírka sjezdu za tunelem na Františkov (EXIT 20) do Jungmannovy ulice a uzavírka pravé části mostu Švermova - (Etapa 1): 01.03.2025 – 27.07.2025. Doprava bude převedena před tunelem do protisměrného jízdního pásu ve směru na Prahu.
Uzavírka pravé části mostu Košická a nájezdu z ulice Šumavská a Malá nákladní - (Etapa 2): 20.04.2025 – 27.07.2025. Doprava bude převedena do protisměrného jízdního pásu ve směru na Prahu.
Rekonstrukce druhého tubusu tunelu - ve směru na Prahu:
V sobotu 16. srpna 2025 dojde k převedení dopravy na již opravenou část komunikace. Provoz bude nově veden obousměrně ve směru na Děčín. Dopravní omezení budou pokračovat až do konce roku 2025.
V této fázi dojde k uzavření následujících nájezdů a sjezdů:
- nájezd ze Švermovy ulice (ve směru na Prahu),
- sjezd do centra Liberce (exit 21 - u Babylonu, ve směru od Chrastavy),
- příjezd k čerpací stanici ORLEN.
Sjezd za tunelem na Františkov (exit 20 - ve směru od Prahy) je od 16. srpna 2025 OTEVŘEN.Úplná uzavírka Libereckého tunelu na silnici I/35 v úseku MÚK Košická (exit 21) – MÚK Jungmannova (exit 20) kvůli instalaci proměnných portálů - od soboty 18. října 2025 od 7.00 hodin do neděle 19. října 2025 do 14.00 hodin. Pokud stavební práce skončí dříve, bude provoz obnoven bez prodlení. Směr na Děčín bude odkloněn z exitu 21 přes Košickou, Nákladní, Žitavskou a Švermovu zpět na I/35. Směr na Prahu pojedete přes exit 20, Švermovu, Žitavskou a Nákladní u čerpací stanice Orlen. Po víkendové uzavírce bude provoz opět veden obousměrně ve směru na Děčín. Dopravní omezení však budou pokračovat až do konce roku 2025 v souvislosti s pokračujícími stavebními pracemi.
OBJÍZDNÉ TRASY PŘI UZAVÍRCE SJEZDU / NÁJEZDU:
- Etapa 1: V době úplné uzavírky sjezdu na Františkov (EXIT 20) do Jungmannovy ulice bude vedena objízdná trasa po silnici I/35 k EXITU 19, dále po okružní křižovatce, a poté po ul. Londýnská, Ostašovská a Žitavská.
- Etapa 2: V době úplné uzavírky nájezdu na silnici I/35 z ulice Šumavská bude vedena objízdná trasa po silnici Čechova, Dr. Milady Horákové, na světelné křižovatce odbočí do ulice Košická, na horizontu odbočí do ulice Nákladní, Žitavská, až ke křižovatce Švermova.
- Etapa 2: V době úplné uzavírky nájezdu na silnici I/35 z ulice Malá nákladní bude vedena objízdná trasa po ulici Košická, na horizontu odbočí do ulice Nákladní, Žitavská, až ke křižovatce Švermova.
DALŠÍ DOPRAVNÍ OMEZENÍ:
- Částečná uzavírka provozu místní komunikace z důvodu zabezpečení a zařízení staveniště, a to ulice Švermova v Liberci v úseku pod mostem ev. č. 35-018..2 na průtahu silnice I/35 v silničním km cca 20,3 – 20,4 ve směru na Děčín, v rámci akce s názvem "I/35 Liberec, mosty ev. č. 35-018..1 a 35-018..2", o víkendech v termínu od 1. 3. 2025 do 27. 7. 2025.
- Částečná uzavírka provozu místní komunikace z důvodu zabezpečení a zařízení staveniště, a to ulice Košická v Liberci v úseku pod mostem ev. č. 35-020..2 na průtahu silnice I/35 v silničním km cca 20,8 – 20,9 ve směru na Děčín, v rámci akce s názvem "I/35 Liberec, Košická - mosty ev. č. 35-020..1 a 35-020..2", o víkendech v termínu od 20. 4. 2025 do 27. 7.2025 a ve čtvrtek 8. 5. 2025.
- Úplná uzavírka provozu místní komunikace z důvodu zabezpečení a zařízení staveniště, a to přilehlého chodníku a parkoviště při ulici 1. máje v Liberci nad vjezdovým portálem tubusu "na Děčín" libereckého tunelu na průtahu silnice I/35, v rámci akce s názvem "I/35 Liberec, rekonstrukce tunelu", v termínu od 01. 03. 2025 do 27. 07. 2025.
- Úplná uzavírka provozu místní komunikace z důvodu zabezpečení a zařízení staveniště, a to přilehlého chodníku při ulici Žitavská v Liberci nad výjezdovým portálem tubusu "na Děčín" libereckého tunelu na průtahu silnice I/35, v rámci akce s názvem "I/35 Liberec, rekonstrukce tunelu", v termínu od 01. 03. 2025 do 27. 07. 2025.
V rámci tunelu se provádí:
- obnova asfaltových vozovek,
- výměna zádržných systémů,
- instalace nového dopravního značení,
- modernizace technologie zásobování elektrickou energií.
Práce na mostech nad Švermovou ulicí zahrnují:
- výměnu ložisek a mostních závěrů,
- sanaci trhlin a odvodnění,
- konstrukční zesílení,
- zabezpečení proti neoprávněnému vniknutí,
- stabilizaci erodovaných svahů.
Rekonstrukce mostů nad Košickou ulicí zahrnuje:
- sanaci konstrukce,
- položení nové izolace,
- výměnu říms, zábradlí a bezpečnostních prvků.
